额敏县捷通能源有限公司额敏(兵地、辽阳)工业园加油加气站建设项目(加气部分)安全验收评价报告

发布日期:2021-07-06

项目名称

额敏县捷通能源有限公司额敏(兵地、辽阳)工业园加油加气站建设项目(加气部分)安全验收评价报告

完成时间

20217

评价人员



姓名

资格证书号

从业号

项目组组长

杨长江

S011065000110192003234

037031

项目组成员

李鸿斌

1100000000201397

017192

杨长江

S011065000110192003234

037031

谷春旭

1100000000201512

018064

王伟

0800000000203498

012539

李磊

1700000000301900

032305

报告编制人

杨长江

S011065000110192003234

037031

组外审核人

方力维

S011065000110192003284

021280

技术负责人

晁旭东

S011065000110191001257

020375

过程控制负责人

龙玉平

1500000000302398

028142

技术专家

/

注册安全工程师

晁旭东、李鸿斌、谷春旭、杨长江、王伟、李磊

现场勘察人员及时间

杨长江 ,2021221

项目简介

项目简介:

项目名称:额敏县捷通能源有限公司额敏(兵地、辽阳)工业园加油加气站建设项目(加部分)

项目性质:验收评价

项目地点:塔城地区额敏县工业园区内环路2以北、规划3路以东交界处

项目内容:该站加气设备设施包括160m³LNG立式储罐、1台卸车增压器、1CNG低温液体泵(柱塞泵)、1LNG加气机、1台低压EAG加热器、1CNG管束拖车停车位、1台高压柱塞泵撬、4台双枪CNG加气机,1台调压计量加臭撬(包括水浴气化器、调压计量装置和加臭装置)、16m³CNG储气瓶组、1台压缩机撬、1台卸气柱、1根高压放散管和1根低压放散管。站内建构筑物包括1座站房、1座服务用房、1座罩棚等。此外,该站安装的L-CNG加气工艺设备(高压烃泵和气化器等)工艺管道断开且未送电,不在评价范围内。

现场检查问题:

1、部分工艺管道未涂刷安全色,标注介质名称及介质流向标识;

2、信息、监控、报警系统未设UPS电源;

3、爆炸危险区域内部分防爆接线盒螺栓未紧固,接线管口未规范进行防火封堵;

4、人体静电释放器和静电接地报警仪设置在爆炸危险1区;

5、燃气锅炉间内未设可燃气体探测器,未设事故风机;

6、站内应急救援物资已配置,但未在指定地点摆放;

7、现场配置的可燃气体检测器数量与设计不符;

8、因加臭设备尚未安装,调压橇内加臭剂储罐液位计及液位报警,加臭剂流量与加臭计量泵信号联动均未设置;

9、加气岛周边的防撞柱数量与设计不符;

10、工艺装置区现场缺少安全操作规程牌和职业危害告知牌;

11、站内安全阀数量与设计数量不符;

12、站内储气瓶组和加气区未按设计要求设置紧急切断按钮。

现场勘查结论:

该加油加气站建设项目(加气部分)站址及总平面布置合理。所采用的工艺技术成熟可靠,安全设施配置较为齐全,安全措施可行有效;项目建设过程符合建设项目安全设施“三同时”的要求;安全生产条件符合城镇燃气经营单位的安全要求;具备安全验收条件。

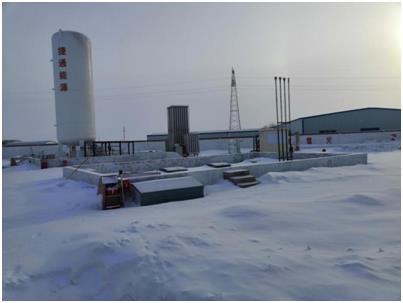

现场照片


被评价单位信息反馈情况

满意
